川投能源:盐源光伏项目 220 千伏送出工程获批 助力新能源电力送出

发布时间:2025-07-15 14:18:09浏览次数:

7 月 14 日,川投能源发布了关于盐源 11# 地块 10 万千瓦光伏项目 220 千伏送出工程项目核准的批复。
根据该批复文件,依据 2025 年电网项目核准计划,为满足盐源 11# 地块 10 万千瓦光伏项目的电力送出需求,四川省发改委同意建设该 220 千伏送出工程,项目单位为川投(盐源)新能源有限公司。
此送出工程总投资达 7444 万元,其中资本金为 1489 万元,占总投资的 20%,由川投(盐源)新能源有限公司出资,其余所需资金将通过银行贷款的方式解决。该工程的获批建设,将为盐源 11# 地块 10 万千瓦光伏项目的电力顺利送出提供有力保障,有助于推动当地光伏能源的高效利用与开发,对促进区域新能源产业发展具有积极意义。

具体如下:

关于盐源11#地块10万千瓦光伏项目220千伏送出工程项目核准的批复

(川发改能源〔2025〕268号)

川投(盐源)新能源有限公司:

报来《关于申请核准盐源11#地块10万千瓦光伏项目220千伏送出工程的请示》(川投盐源新能〔2025〕12号)收悉。经研究,现将盐源11#地块10万千瓦光伏项目220千伏送出工程(项目代码:2504-510000-04-01-875775)核准事项批复如下:

一、依据2025年电网项目核准计划,为满足盐源11#地块10万千瓦光伏项目电力送出需要,同意建设盐源11#地块10万千瓦光伏项目220千伏送出工程。项目单位为川投(盐源)新能源有限公司。

二、项目建设地点为凉山州盐源县。

三、项目建设主要内容:

(一)扩建盐源(百灵)500千伏变电站220千伏出线间隔1个。

(二)新建盐源11#地块220千伏升压站—盐源(百灵)500千伏变电站220千伏架空线路28.2千米。其中,单回架设28.0千米,利用已建双回塔单侧挂线0.2千米,导线截面2×630平方毫米。

四、工程总投资7444万元,其中资本金1489万元,占比20%,由川投(盐源)新能源有限公司出资,其余资金通过银行贷款解决。

五、项目招标事项核准意见见附件。项目单位应严格按照《中华人民共和国招标投标法》及其实施条例、《四川省国家投资工程建设项目招标投标条例》等规定和本核准内容进行招标投标活动。

六、核准项目的相关文件:

(一)项目用地:利用在运盐源(百灵)500千伏变电站预留场地扩建间隔,不新增建设用地;架空线路用地执行《四川省人民政府办公厅关于进一步加快电网规划建设工作的通知》(川办发〔2023〕17号)。

(二)项目社会稳定风险评估:中共盐源县委政法委员会《关于〈关于《盐源11#地块10万千伏光伏项目220千伏送出工程社会稳定风险评估报告》备案的请示〉的复函》(盐政法函〔2025〕16号)。

七、本工程消防设计符合《110kV~750kV架空输电线路设计规范》(GB 50545-2010)、《电力工程电缆设计标准》(GB 50217-2018)等相关规范标准要求,在工程建设中要严格落实符合条件的消防设施配置及措施并按规定验收。

八、项目单位根据本核准文件办理相关开工手续;严格按照《建设工程质量管理条例》(国务院令第279号)、《电力建设工程施工安全监督管理办法》(国家发展和改革委员会令第28号)和《电力建设工程施工安全管理导则》(NB/T 10096-2018)等有关法律、法规和标准的规定,落实《电力项目安全管理和质量管控事项告知书》要求,切实履行安全生产和质量管控主体责任,有效防范安全质量事故;严格按规定落实环境保护和水土保持措施,加强松木包装材料使用管控,降低工程建设对生态环境的影响;按照国家能源局《电力建设工程质量监督管理暂行规定》(国能发安全规〔2023〕43号)规定及时办理工程质量监督手续。

九、项目单位应及时通过投资项目在线审批监管平台如实报送项目开工、建设进度、竣工等基本信息;项目建成后及时向我委申请开展启动验收工作,未经验收合格,严禁投入运行。

十、请凉山州发展改革委加强协调服务工作,保障工程建设环境,配合我委完成事中事后监管工作。

十一、如需对本核准文件所规定的有关内容进行调整,请按照《四川省企业投资项目核准和备案管理办法》(川办规〔2025〕5号)有关规定,及时以书面形式向我委提出调整申请,我委将根据项目具体情况,出具书面确认意见或者重新办理核准手续。

十二、国网四川省电力公司按照《国家发展改革委办公厅 国家能源局综合司关于做好新能源配套送出工程投资建设有关事项的通知》(发改办运行〔2021〕445号)的有关规定,依法依规推进本工程回购。

十三、本核准文件有效期限为2年,自印发之日起计算。在核准文件有效期内未开工建设项目的,应在核准文件有效期届满30日前申请延期。项目在核准文件有效期内未开工建设也未申请延期的,或虽提出延期申请但未获批准的,本核准文件自动失效。

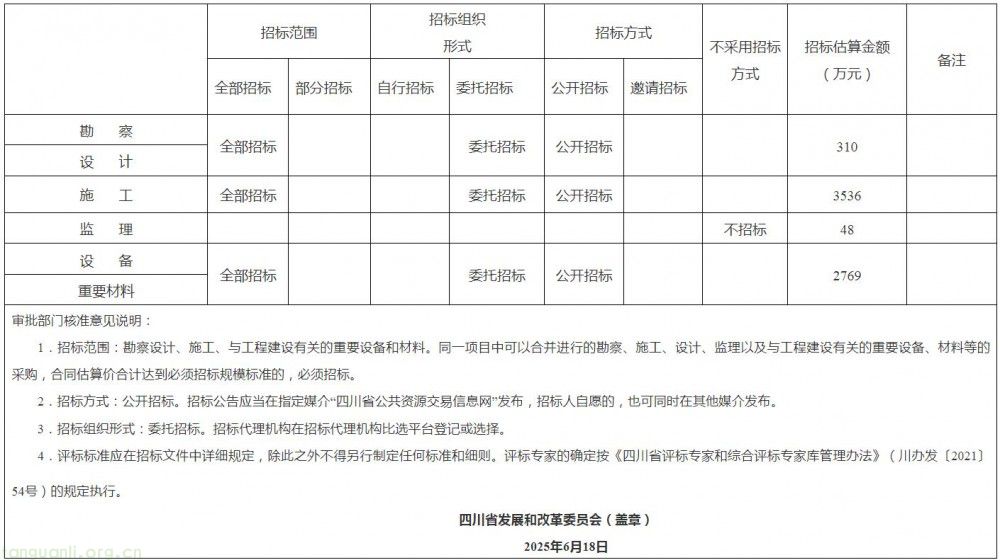

附件:审批部门招标核准意见

四川省发展和改革委员会

2025年6月18日

附件

审批部门招标核准意见

建设项目名称:盐源11#地块10万千瓦光伏项目220千伏送出工程(项目代码:2504-510000-04-01-875775)

来源:四川省发改委







推荐阅读(点击以下链接跳转阅读)

>>>新能源应用工程师培训课程及考试安排(点击了解详情)

>>>综合能源服务师培训课程及考试安排(点击了解详情)

>>>新能源运维工程师(风电/光伏/火电/储能运维)培训课程及考试安排(点击了解详情)

>>>能源管理师培训课程及考试安排(点击了解详情)

>>>双碳及能源领域有哪些诱人岗位?为何求职者纷纷涌入?

>>>七大绿色职业:年薪15万+,你了解吗?

>>>2025年全国各地如何布局能源绿色低碳?

>>>企业能源管理策略如何制定,有什么实施技巧?

>>>《中华人民共和国能源法》,自2025年1月1日起施行!

>>>国家能源局大力支持民营企业进军能源领域建设,,目前有哪些项目可以参与?

>>>国家质检总局:重点用能单位必须配备专业人员从事能源计量管理工作

>>>能源管理:企业用能异常发现不及时,如何破解?

>>>能源管理节能减排技改无据可依,如何突破困境?

>>>能源管理面临挑战,如何优化指标?
