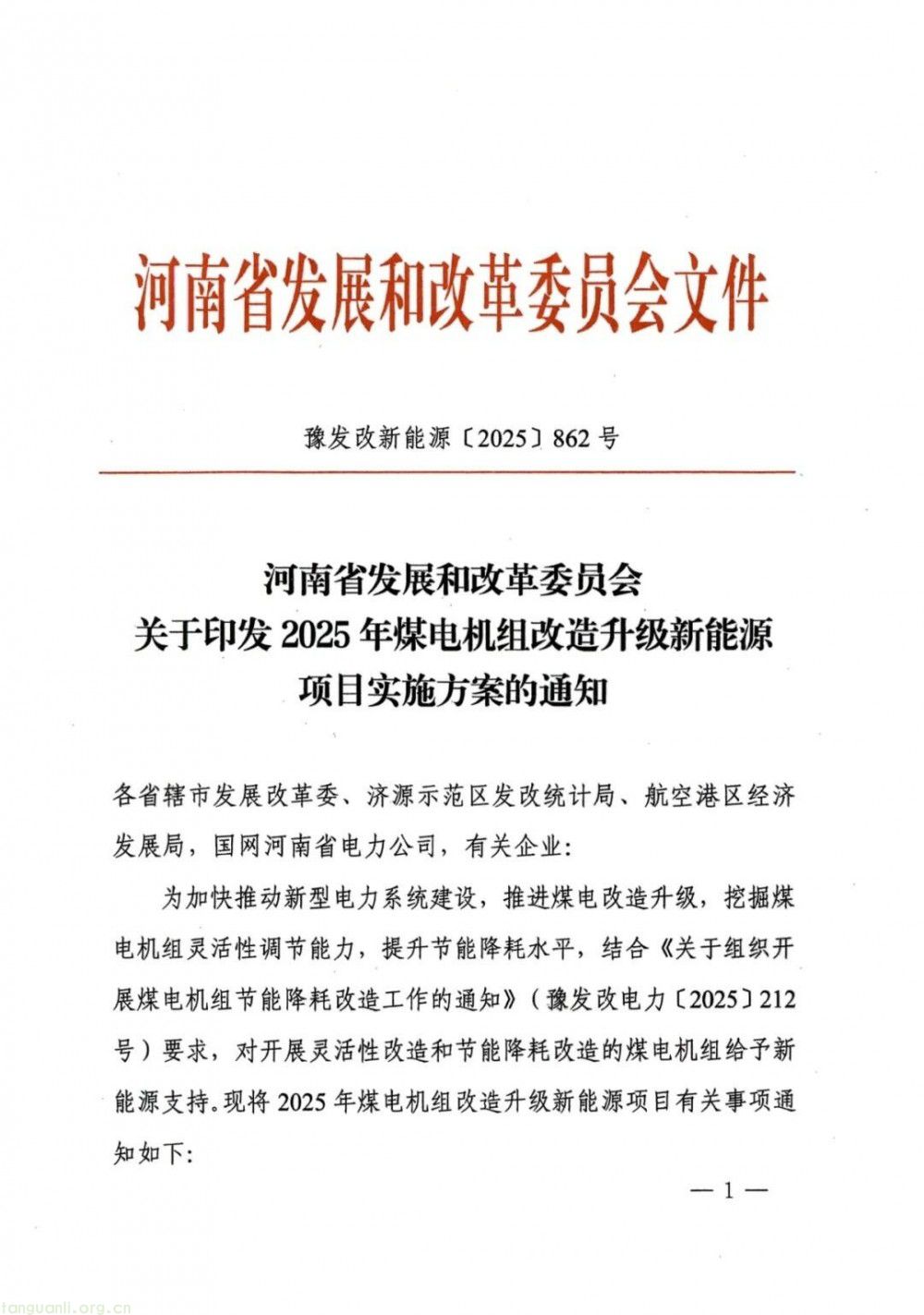

近日,河南省发展和改革委员会发布《关于印发 2025 年煤电机组改造升级新能源项目实施方案的通知》,以煤电与新能源协同发展推动能源结构绿色转型,为区域 “双碳” 目标落地注入强劲动力。

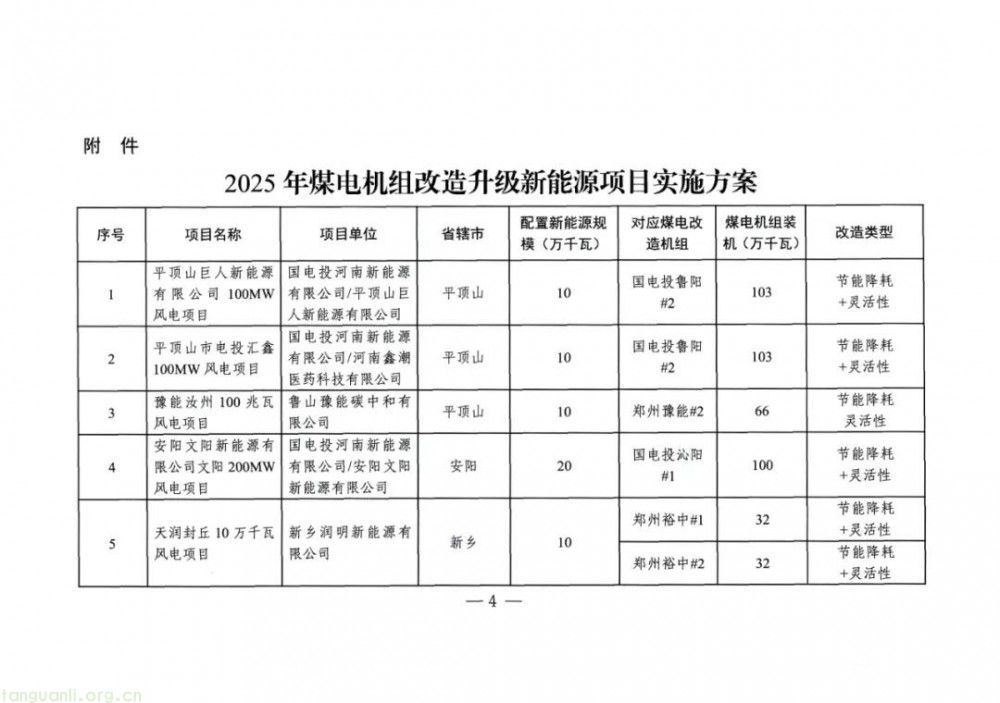

《通知》明确,本次项目严格遵循 “能改尽改、能建尽建” 原则,聚焦煤电机组改造升级与新能源开发的深度融合,共规划实施 477 万千瓦新能源项目,且全部为风电项目,是河南省推进煤电 “三改” 联动、优化能源结构的关键举措。从投资主体来看,华能、国家电投、国家能源集团等龙头企业领衔布局,其中华能涉及容量 56 万千瓦,国家电投、国家能源集团分别达 53 万千瓦、50 万千瓦,头部企业的技术与资金优势为项目落地提供坚实支撑。

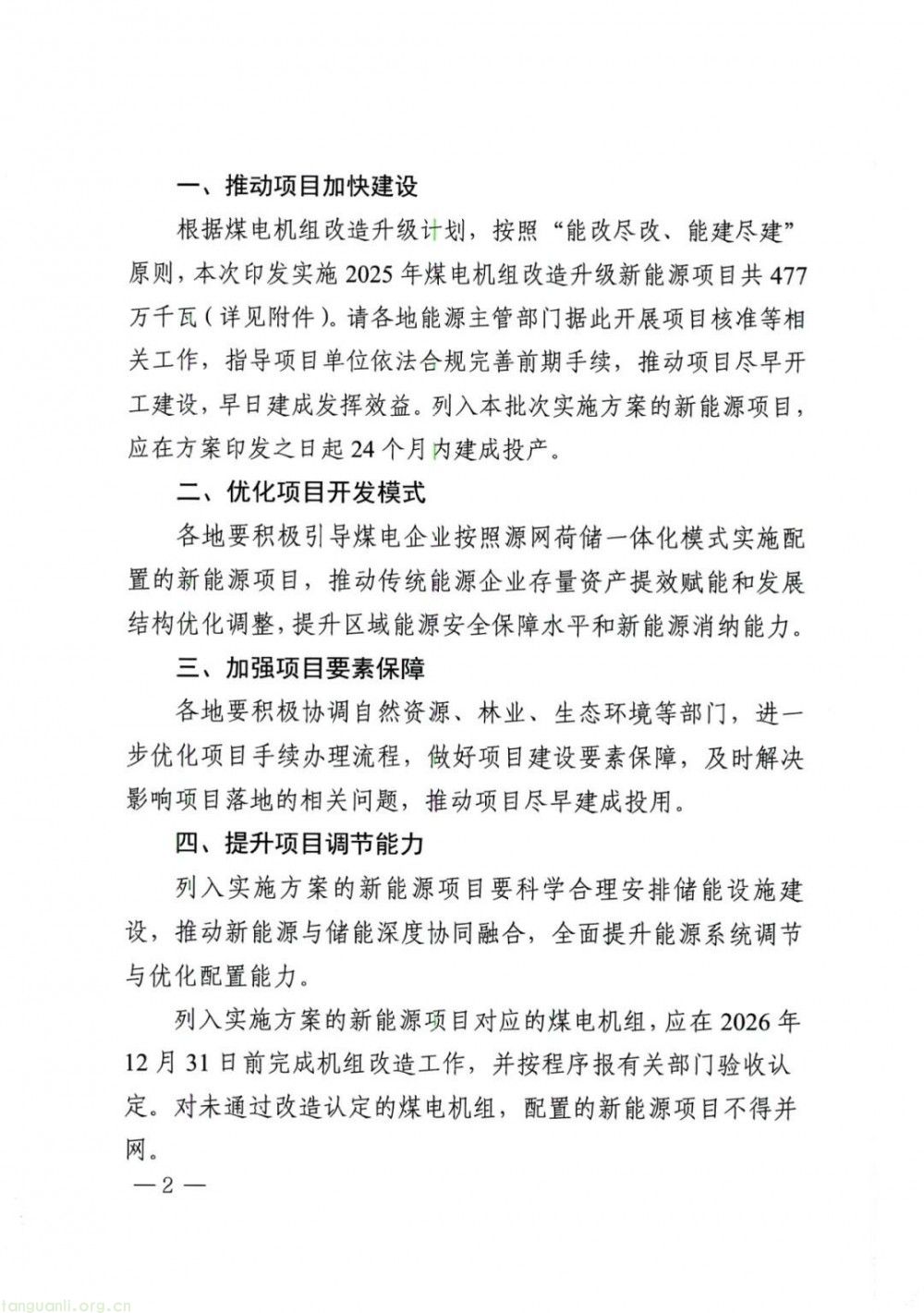

为保障实施质量与进度,《通知》设置双重约束机制:新能源项目需在方案印发后 24 个月内建成投产,且对应的煤电机组必须于 2026 年 12 月 31 日前完成改造验收,未通过验收的机组其配套新能源项目将不得并网。同时,方案强调源网荷储一体化建设要求,明确新能源项目需配套储能设施,推动风光储协同运行,提升能源系统调节能力与消纳水平,这与河南打造 “风光火储配” 综合能源基地的发展方向高度契合。
此次 477 万千瓦风电项目的落地,将进一步盘活煤电存量资产,加速传统能源企业绿色转型,为华中地区能源安全与低碳发展提供有力保障。

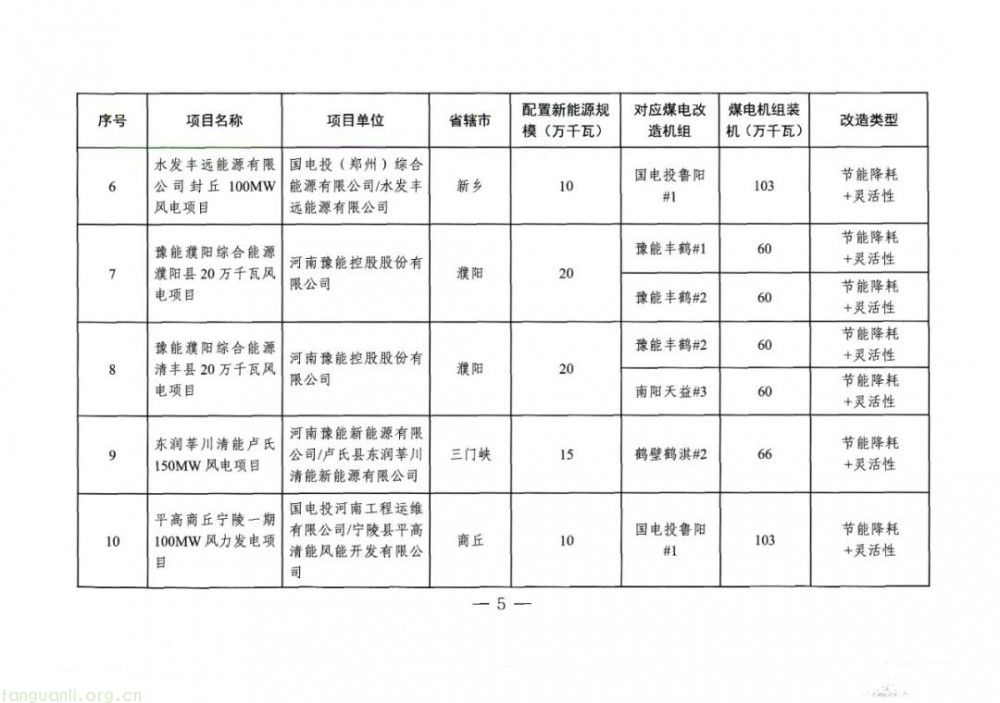

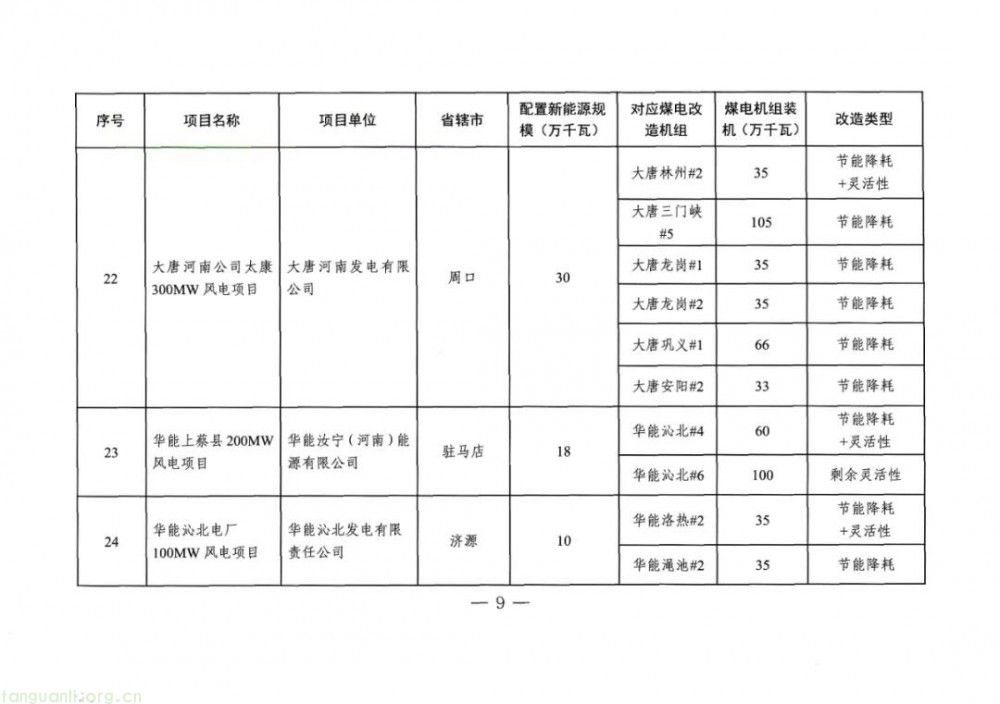

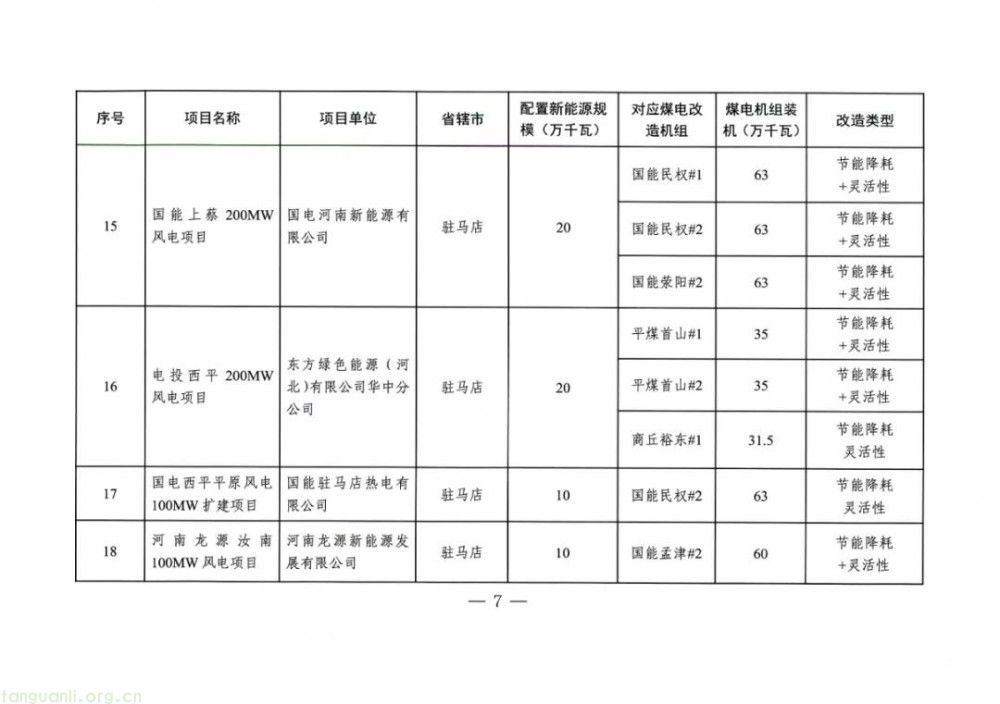

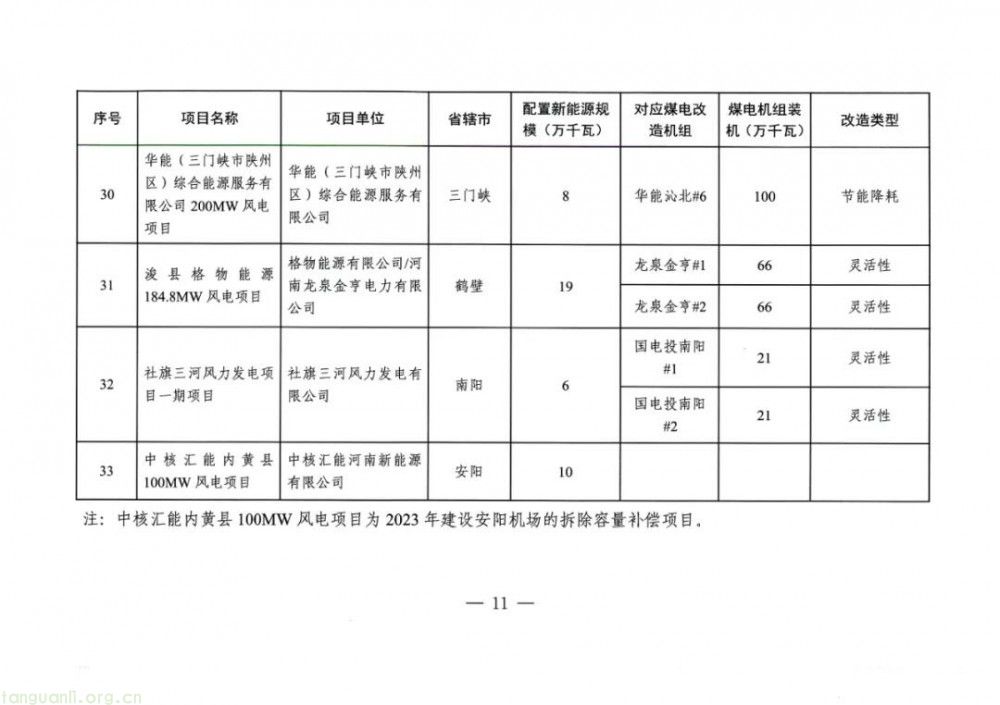

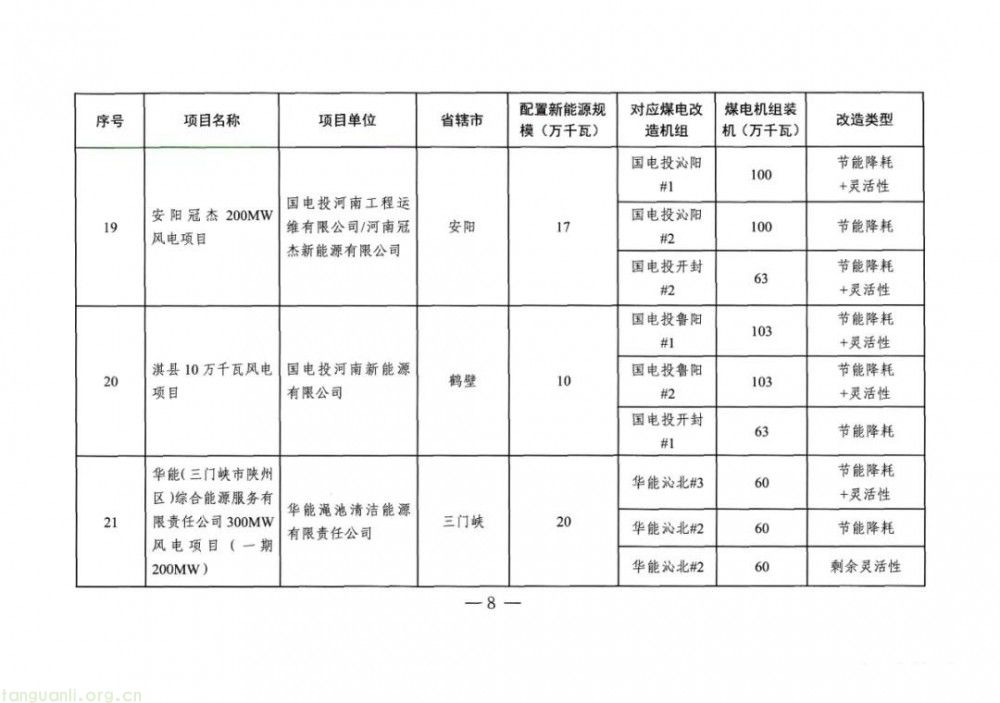

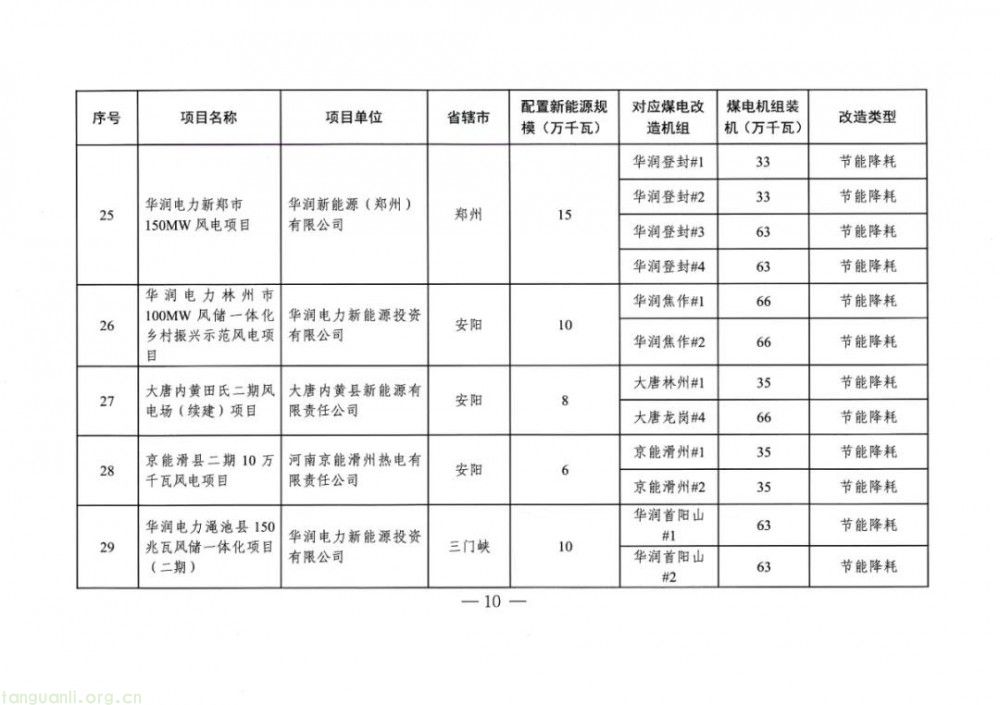

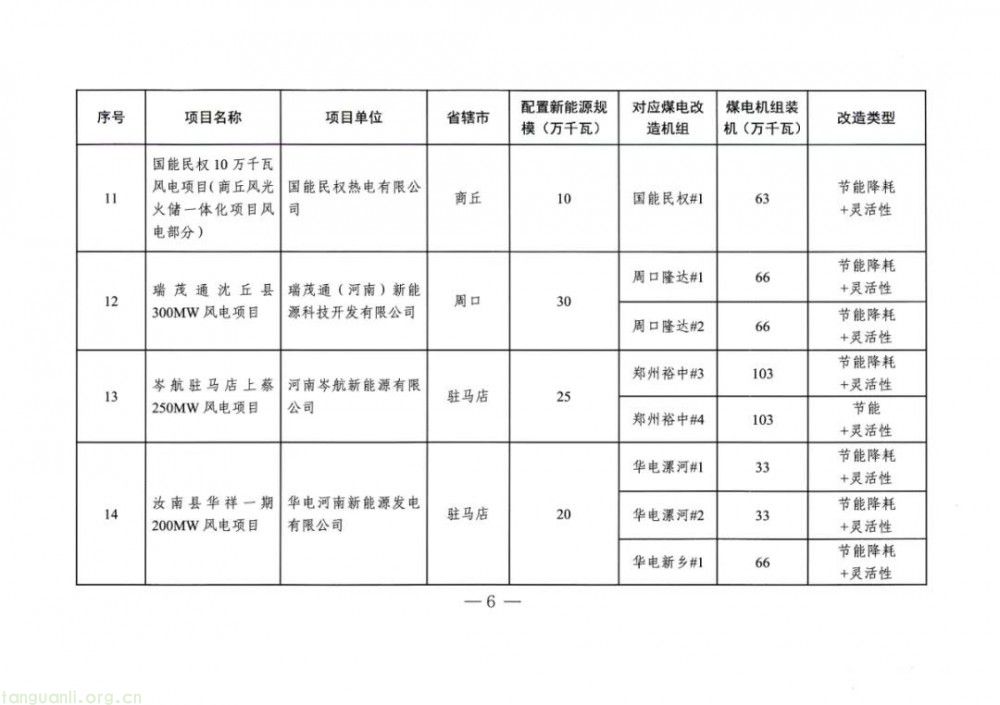

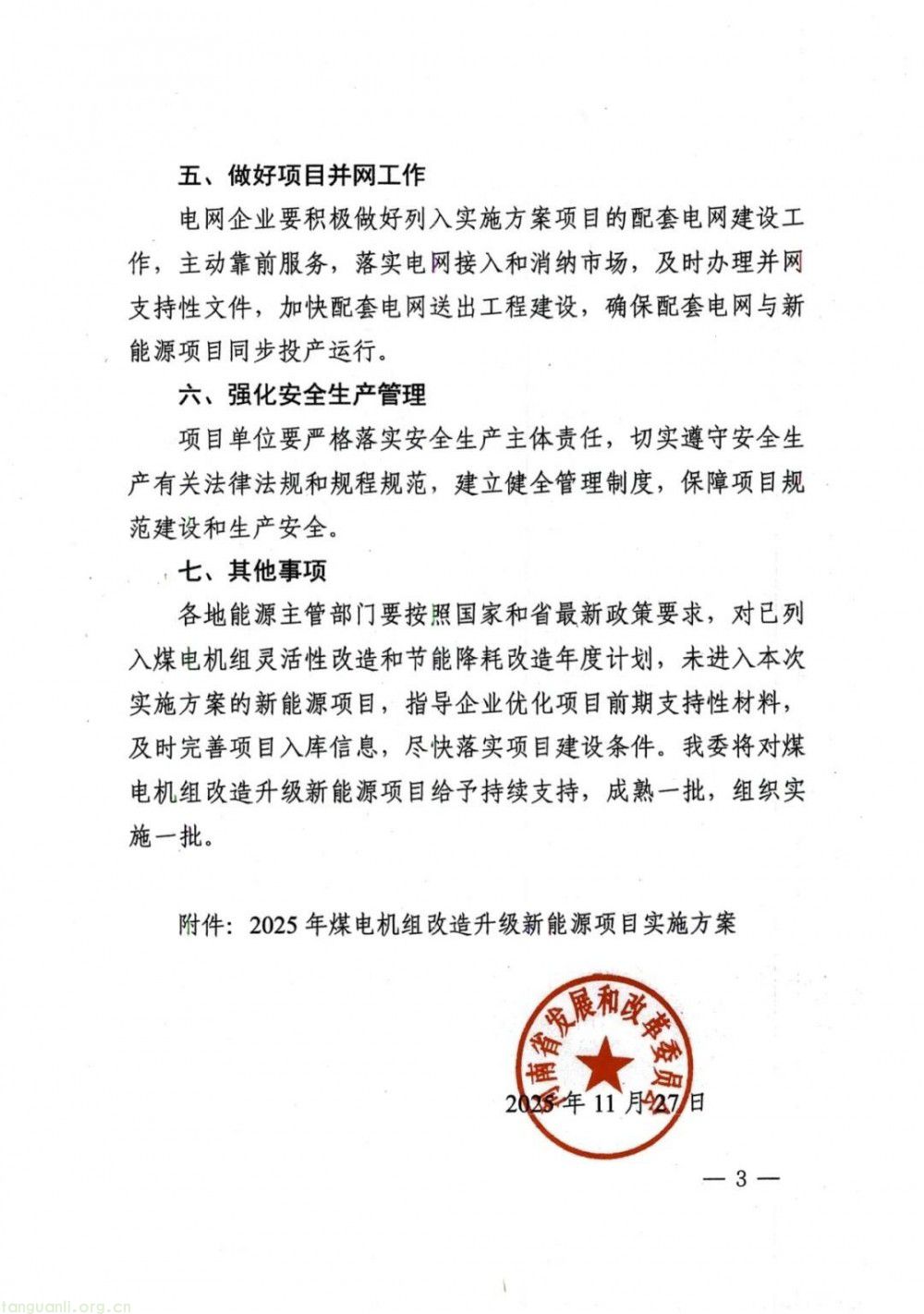

具体如下:












来源:河南省发展和改革委员会
